Quanto Custa uma Falha em Cabo Subterrâneo? Cálculo de Impacto Operacional

Como calcular o custo total de uma falha em cabo MT: camadas visível, oculta e cascata. Fórmula conceitual, referência por setor e ROI da prevenção.

Precisão até 1%

Pré-localização com TDR, ARM, Decay e ICE.

Pinpoint em cm

Receptor acústico/eletromagnético — escavação mínima.

ART + laudo

Assinados por engenheiro CREA-PE.

Por Eng. Raphael Leite Menezes Santos

Engenheiro Eletricista — Especialista em Sistema Elétrico de Potência

Tecnvolt Engenharia (Recife/PE)

Por que esse artigo existe

“Quanto custa uma falha em cabo subterrâneo MT?” é a pergunta mais frequente em discussões internas sobre investimento em manutenção preditiva. A resposta natural — “depende do reparo” — é tecnicamente correta mas operacionalmente insuficiente. O custo do reparo em si é apenas a parte visível do custo total. A parte oculta — parada de produção, perdas indiretas, retomada operacional, eventual cascata de danos a outros ativos — frequentemente é múltiplas vezes maior que a parte visível, e é onde reside o verdadeiro impacto financeiro.

Este artigo é o guia técnico-financeiro para calcular o custo total de uma falha em cabo subterrâneo MT, em formato útil para a tomada de decisão sobre investimento em manutenção preditiva. Cobre: as três camadas de custo (visível, oculta, cascata); a fórmula conceitual do custo total com seus quatro termos; referência de custo de hora de parada por setor industrial; quatro cenários de tempo de parada por estratégia de contrato; mecânica da cascata de danos; comparativo conceitual de TCO (Total Cost of Ownership) em 10 anos entre estratégia reativa e preditiva.

O objetivo é equipar o leitor com argumentos quantificáveis para apresentar à diretoria — não “vamos gastar X em manutenção” mas “vamos evitar Y em custos de falha que somam Z ao longo de 10 anos”. A diferença entre as duas formas de apresentar o tema é a diferença entre decisão aprovada e decisão rejeitada.

A quem este conteúdo se dirige

Gestores industriais que precisam justificar investimento em manutenção; engenheiros de planejamento elaborando análise de criticidade; compradores técnicos negociando contratos anuais; diretores de operações dimensionando orçamento; auditores internos avaliando custos evitados; consultores em gestão de ativos.

Conteúdo educativo. Valores apresentados são conceituais — análise específica para seu sistema exige cálculo próprio com dados operacionais reais.

As três camadas de custo de uma falha

Calcular custo de falha em cabo MT começa por reconhecer que o número que aparece na fatura do fornecedor de reparo é apenas a primeira de três camadas. As outras duas — oculta e cascata — são onde reside a maior parte do custo real.

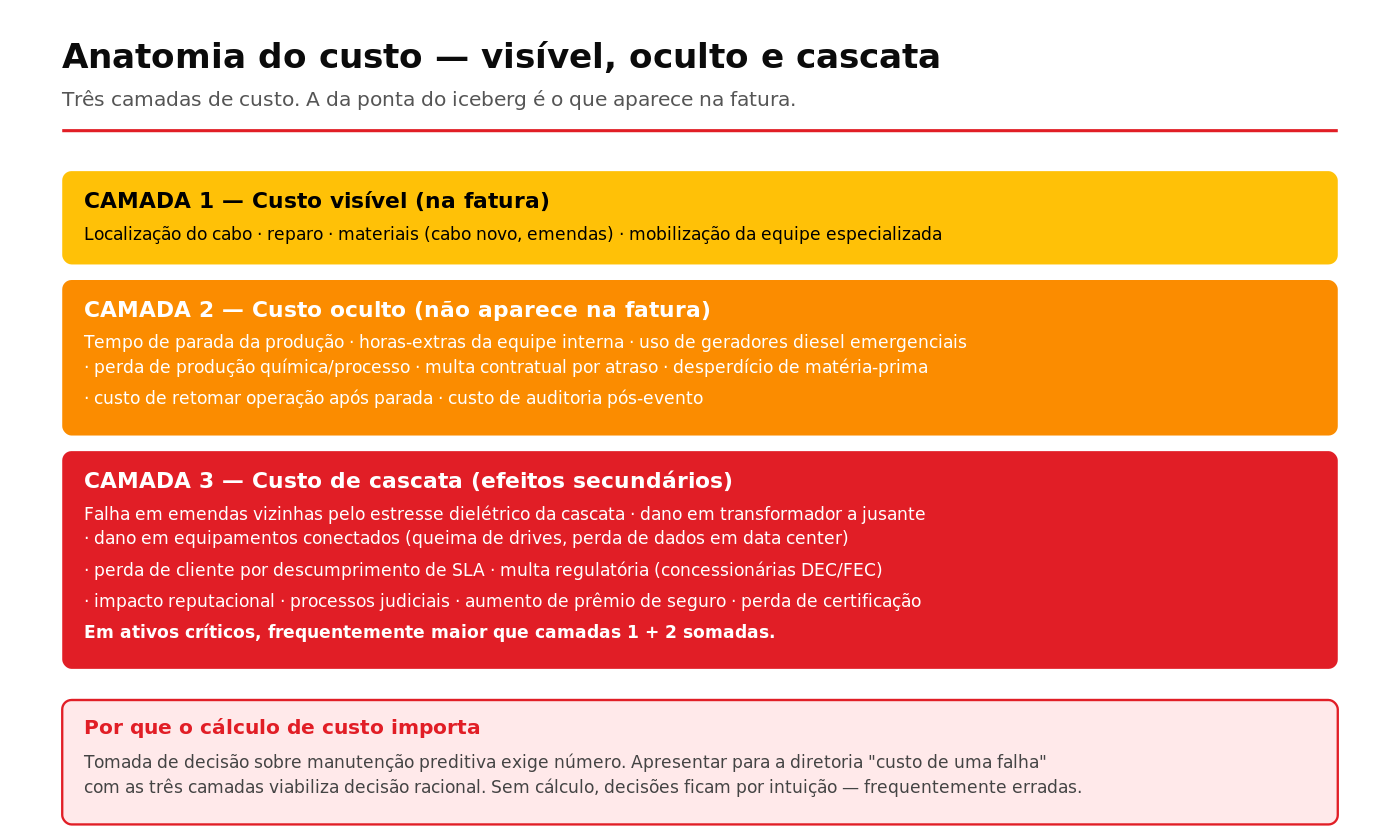

Três camadas de custo de falha em cabo subterrâneo MT visível oculto e cascata

Camada 1 — Custo visível (na fatura)

É o que aparece em proposta de fornecedor e em fatura ao final do serviço: localização do cabo, reparo (emendas novas, troca de trecho, eventualmente substituição), materiais (cabo novo se necessário, kits de emenda, conectores), mobilização da equipe especializada, deslocamento, eventualmente locação de equipamentos especiais. Para uma falha típica em cabo de 15 kV, comprimento moderado, em região metropolitana, esse custo fica na faixa de poucos a algumas dezenas de milhares de reais — dependendo de complexidade e urgência.

É a parte mais óbvia, mais facilmente quantificável, e — em organizações com visão financeira limitada — a única considerada. É também a menor parte do custo total em ativos críticos.

Camada 2 — Custo oculto (não aparece na fatura)

Inclui: tempo de parada da produção, horas-extras da equipe interna mobilizada no evento, uso de geradores diesel emergenciais (se houver redundância secundária), perda direta de produção química/processo (matéria-prima desperdiçada, batelada perdida, produto fora de especificação), multa contratual por atraso em entrega ao cliente, desperdício de insumos comprometidos pela parada, custo de retomar operação após parada (start-up, requalificação de processo), custo da auditoria pós-evento e da elaboração de relatório técnico de incidente.

Esse custo não aparece na fatura do fornecedor de reparo — aparece distribuído em vários centros de custo da organização, frequentemente sem ser consolidado. Em organizações com visão analítica madura, o custo oculto é tipicamente quantificado e adicionado ao custo direto. Em organizações com visão financeira fragmentada, fica invisível — e por isso a estratégia reativa parece mais barata do que de fato é.

Camada 3 — Custo de cascata (efeitos secundários)

É a camada mais perigosa e mais difícil de quantificar previamente. Inclui: falha em emendas vizinhas pelo estresse dielétrico que a cascata produz; dano em transformador a jusante por estresse dielétrico repetido em religamentos sucessivos; dano em equipamentos conectados (queima de drives variadores, perda de dados em data center, queima de capacitores em compensação reativa); perda de cliente por descumprimento de SLA; multa regulatória (em concessionárias, DEC/FEC; em geradoras, ressarcimento ao operador do sistema); impacto reputacional com clientes, fornecedores e mercado; processos judiciais em casos onde a falha afetou terceiros; aumento de prêmio de seguro após histórico de falhas; perda de certificações em organizações certificadas (ISO 9001, 14001, 45001).

Em ativos críticos, o custo de cascata é frequentemente maior que as camadas 1 e 2 somadas — quando ele acontece. A boa notícia: a cascata é evitável com protocolo técnico simples — não religar antes de localização (detalhado no artigo sobre o que fazer antes de religar). A má notícia: muitas organizações descobrem isso depois.

Fórmula conceitual do custo total

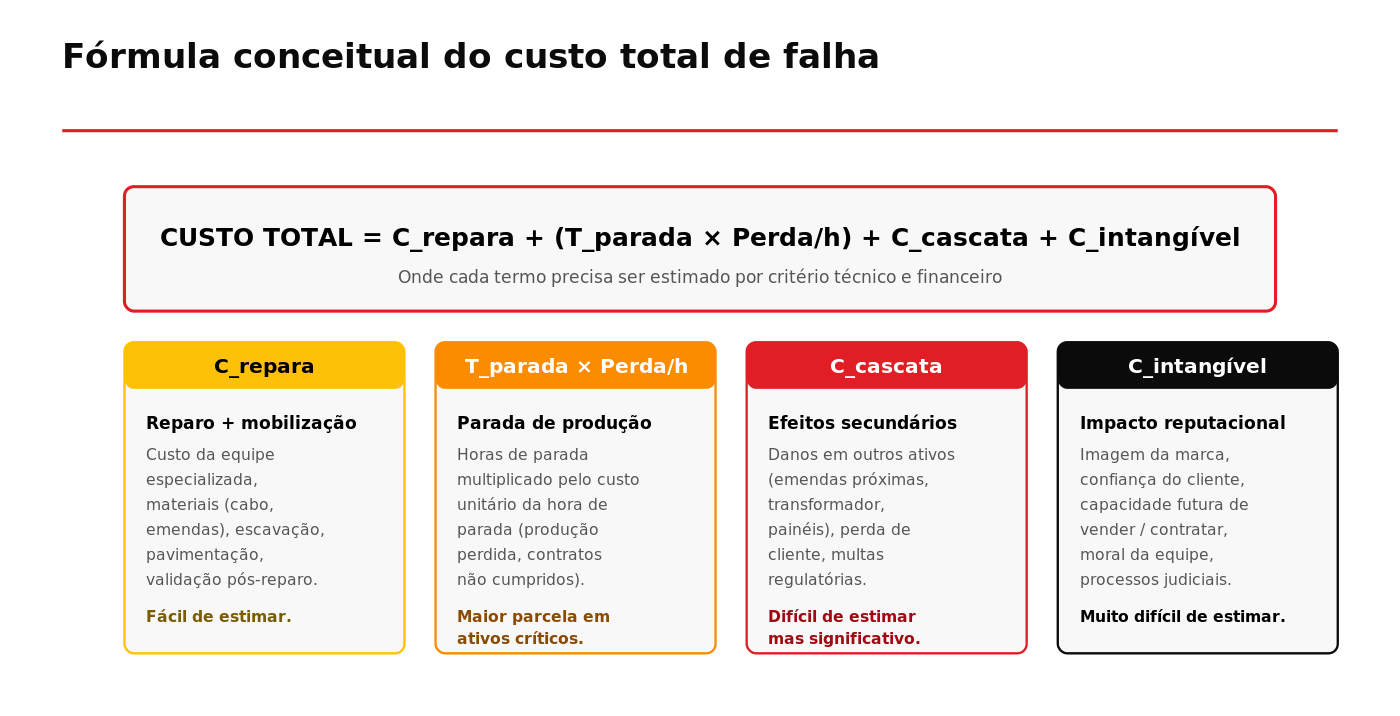

Fórmula conceitual dos quatro termos do custo total de uma falha em cabo MT

A fórmula conceitual do custo total tem quatro termos:

C_repara — custo direto do reparo (localização, mobilização, materiais, equipe). Fácil de estimar; está na fatura do fornecedor.

T_parada × Perda/h — tempo de parada multiplicado pelo custo unitário da hora de parada. É frequentemente a maior parcela em ativos críticos. Estimar Perda/h é a parte complexa.

C_cascata — danos a outros ativos, multas, perda de cliente. Difícil de estimar previamente; depende de probabilidade de ocorrência e magnitude esperada. Em ativos críticos sem protocolo técnico adequado, probabilidade é alta.

C_intangível — impacto reputacional, moral da equipe, capacidade futura de contratar/vender. Muito difícil de quantificar; frequentemente omitido em análises mais simples mas relevante em organizações com forte exposição pública.

O cálculo completo gera número que, comparado com custo de plano preditivo anual, indica claramente o ROI da estratégia. Em ativos críticos, a comparação tipicamente favorece preditivo de forma significativa.

As 3 camadas de custo e a fórmula conceitual

Custo de hora de parada — referências por setor

O termo dominante na fórmula em ativos críticos é tipicamente T_parada × Perda/h. Estimar Perda/h é o ponto chave da análise. A tabela abaixo apresenta faixas conceituais por setor — valores reais variam por porte da operação, criticidade específica e contexto.

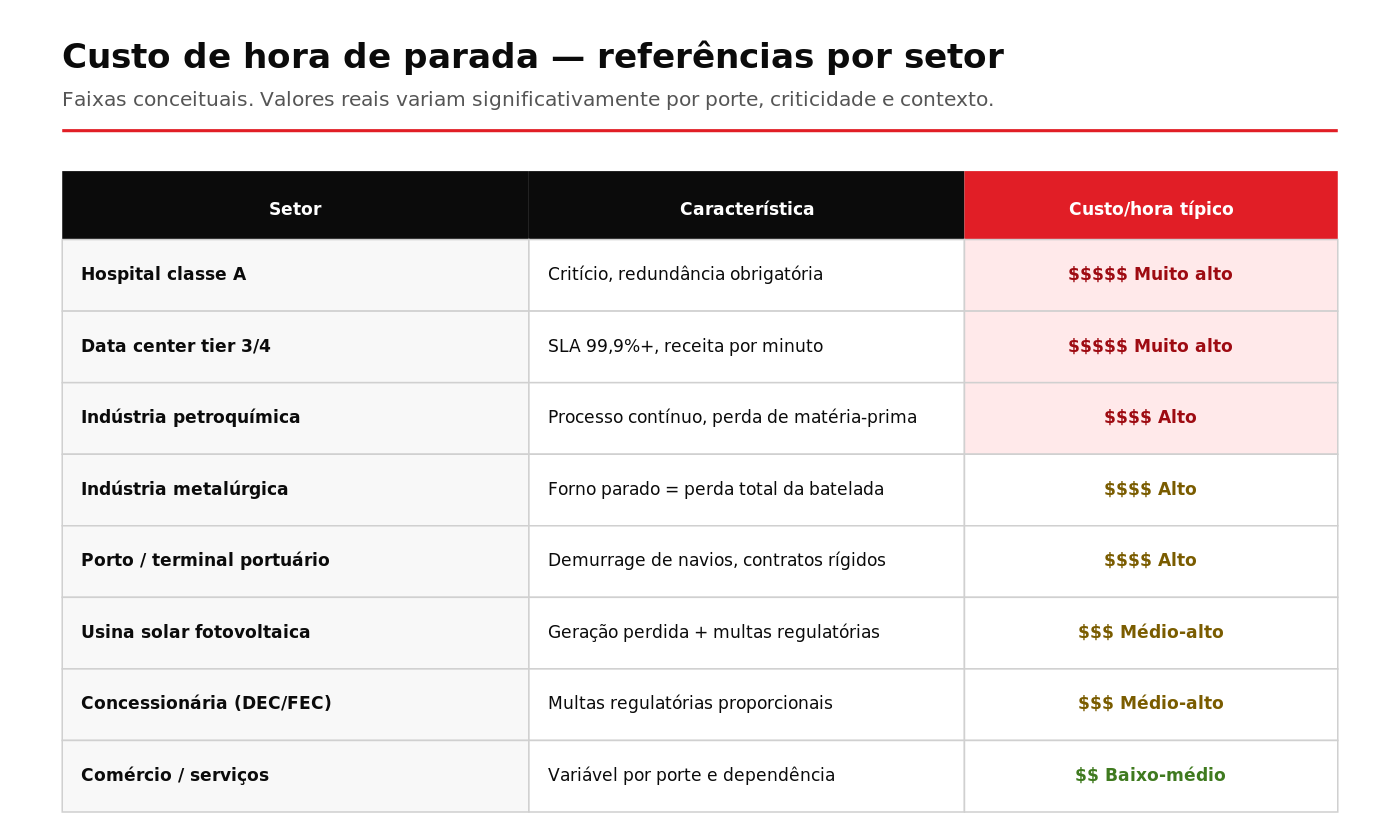

Tabela de custo de hora de parada por setor industrial em sistemas com cabos MT críticos

Hospitais classe A: custo por hora muito alto. Cirurgias canceladas, UTI sem suporte, multa contratual com convênios, risco regulatório (ANVISA, ANS), risco de vida em casos extremos. A redundância obrigatória (sistema A + sistema B) reduz risco operacional, mas falha simultânea em ambos é catastrófica.

Data centers tier 3/4: custo por hora muito alto. SLA contratual frequentemente 99,9% ou superior — cada hora de downtime gera multa. Em data centers que processam transações financeiras, custo por minuto pode chegar a valores extremamente altos.

Indústria petroquímica: custo por hora alto. Processo contínuo significa que perda de cabo crítico para uma linha implica perda de toda a batelada em produção, contaminação cruzada, eventual liberação ambiental (matéria-prima fora de especificação), reinicialização lenta (start-up de processo químico pode levar horas).

Indústria metalúrgica: custo por hora alto. Forno parado pode significar perda total da batelada (metal fundido solidifica, perda de molde, reinicialização complexa). Em algumas operações, perda de uma única batelada cobre o custo anual de plano preditivo.

Portos e terminais portuários: custo por hora alto. Demurrage de navios à espera para carga/descarga, contratos rígidos com armadores, eventuais multas portuárias, perda de janela de maré em alguns portos.

Usinas solares fotovoltaicas: custo por hora médio-alto. Geração perdida (proporcional à fração de inversores afetada e à hora do dia — perda em pico solar é maior), multas regulatórias por descumprimento de PPA (Power Purchase Agreement), eventual perda de incentivos.

Concessionárias de distribuição: custo por hora médio-alto. Multas regulatórias (DEC/FEC) proporcionais à duração e ao número de clientes afetados, eventual perda de bônus de qualidade, impacto reputacional regional.

Comércio e serviços: custo por hora baixo a médio. Variável por porte, dependência de eletricidade e contexto. Em estabelecimentos simples, perda relativa ao volume diário; em grandes magazines ou shoppings, valor pode ser significativo em horários de pico.

Tempo de parada — fator multiplicador

Conhecida a Perda/h, o custo da camada 2 depende criticamente do tempo total de parada. E aqui aparece um fator que muitas organizações subestimam: o tempo de parada varia drasticamente conforme a estratégia operacional adotada antes da falha.

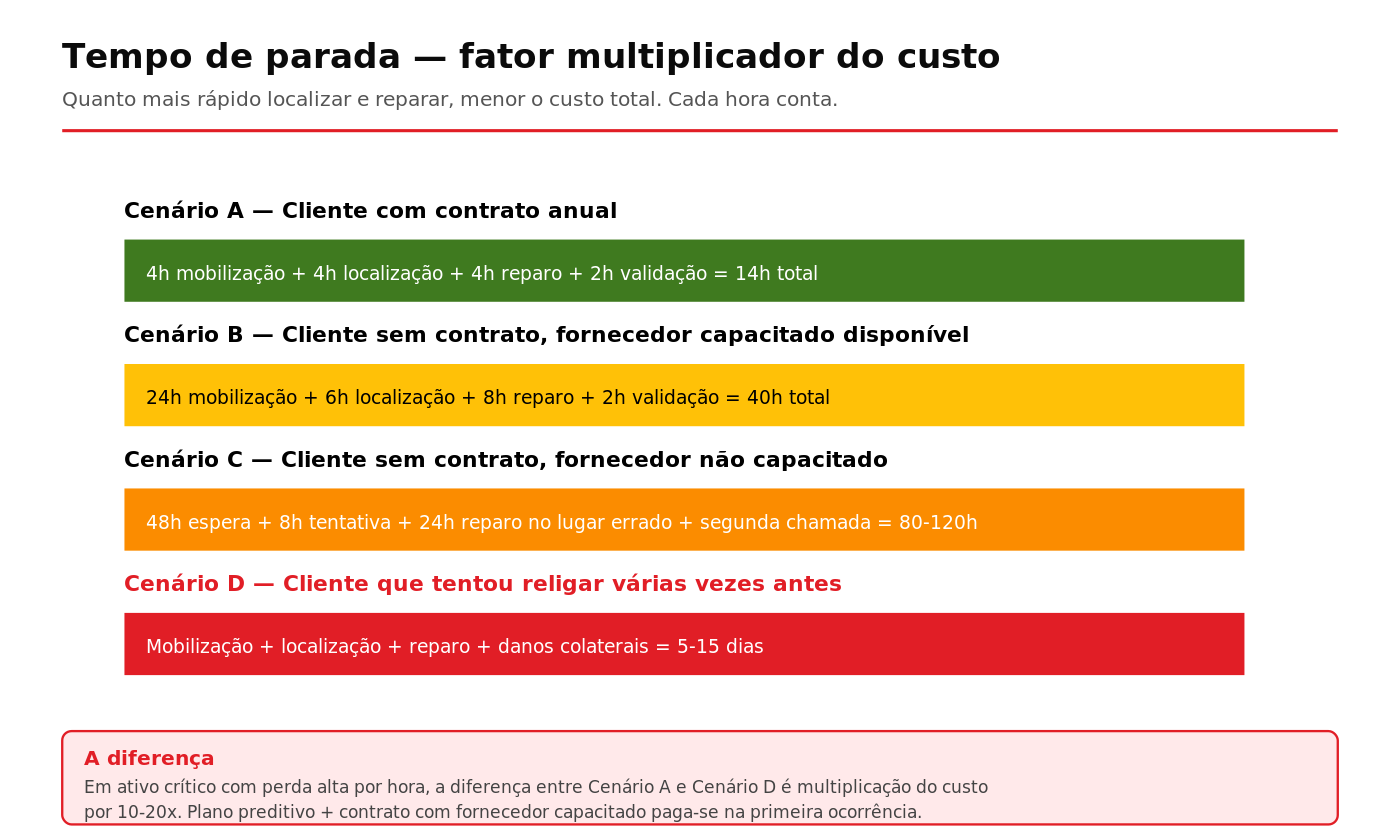

Quatro cenários de tempo de parada por estratégia de contrato e capacitação do fornecedor

Cenário A — Cliente com contrato anual + fornecedor capacitado

Mobilização em 4 horas (SLA do contrato), localização em 4 horas (BAUR Syscompact 400 + protocolo padrão), reparo em 4 horas (cliente tem cabo de reposição e kit em estoque), validação VLF em 2 horas. Total: 14 horas. Cenário ótimo, viável em organizações operacionalmente maduras.

Cenário B — Cliente sem contrato, fornecedor capacitado disponível

Mobilização em 24 horas (negociação comercial + agenda), localização em 6 horas (sem mapa do trajeto disponível), reparo em 8 horas (precisa adquirir materiais), validação em 2 horas. Total: 40 horas. Cenário comum em organizações sem plano estruturado.

Cenário C — Cliente sem contrato, fornecedor não capacitado

Espera de 48 horas para identificar fornecedor disponível, tentativa de 8 horas (sem método adequado), reparo no lugar errado, segunda chamada para fornecedor capacitado, novo ciclo. Total: 80-120 horas. Cenário desastroso financeiramente; observado em organizações com critério de compra apenas por preço.

Cenário D — Cliente que tentou religar várias vezes antes

Religamentos sucessivos provocaram cascata de danos. Localização da falha original + reparo de emendas vizinhas comprometidas + eventual troca de transformador. Total: 5-15 dias. Cenário catastrófico; observado em organizações com cultura operacional fraca em manutenção elétrica.

A diferença entre cenários é multiplicação por 10-20x do custo da camada 2. Em ativos críticos, essa diferença frequentemente excede o investimento anual em plano preditivo + contrato com fornecedor capacitado. A conclusão financeira é direta.

Mecânica da cascata de danos

O cenário D é particularmente caro porque entra em ação a cascata de danos — efeitos secundários que multiplicam o custo da falha original.

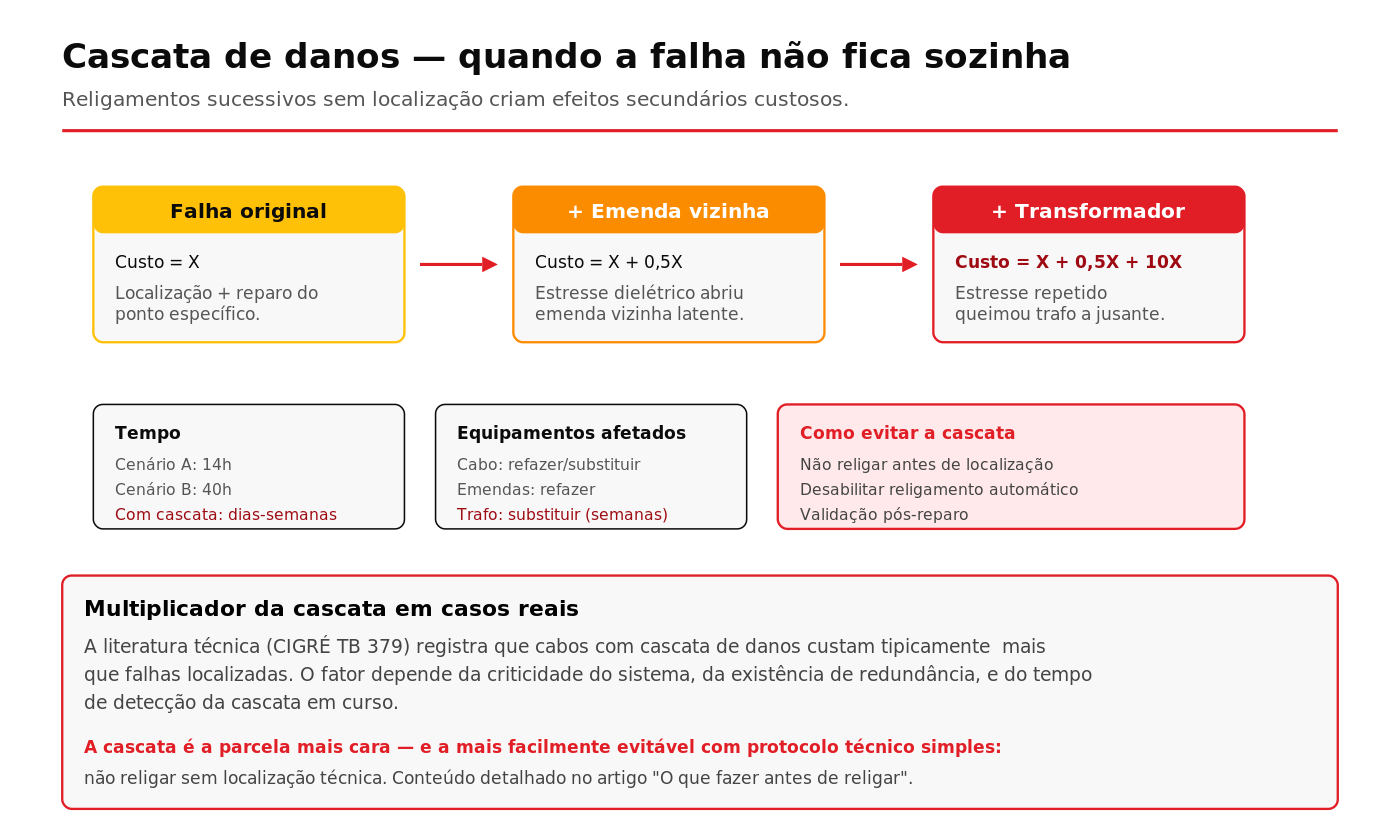

Como a cascata de danos multiplica o custo de uma falha original em cabo MT

A cascata começa com a falha original em um ponto do cabo (custo X). Sem localização técnica, o operador religa para “ver se voltou”. O religamento aplica tensão de operação ao cabo com falha — provoca surto transitório que se propaga para emendas vizinhas. Em emenda já com pequena DP latente, esse surto pode ser o gatilho para falha — + emenda vizinha (custo X + 0,5X).

Religamentos sucessivos continuam aplicando estresse. Eventualmente, o transformador a jusante do cabo recebe surtos repetidos em curto intervalo. Em transformadores com isolação já envelhecida (caso comum em sistemas industriais), o estresse dielétrico repetido pode provocar falha no enrolamento — + transformador (custo X + 0,5X + 10X). Transformador queimado significa semanas de parada total adicional + custo de aquisição + eventual contratação de transformador de emergência.

A literatura técnica (CIGRÉ TB 379) registra que cabos com cascata de danos custam tipicamente 3-15x mais que falhas localizadas — fator depende da criticidade do sistema, da existência de redundância, e do tempo de detecção da cascata em curso.

A boa notícia: a cascata é totalmente evitável com protocolo técnico simples. Não religar antes de localização. Desabilitar religamento automático em circuitos subterrâneos. Aplicar protocolo de 7 passos descrito no artigo “Antes de Religar”. O custo de implementar essa disciplina organizacional é zero — apenas treinamento e procedimento documentado.

Cascata de danos e custo total em 10 anos

TCO conceitual em 10 anos — preditivo vs reativo

Para análise de longo prazo, o conceito relevante é Total Cost of Ownership (TCO) ao longo do ciclo de vida do ativo. Em cabos MT, considerar TCO em 10 anos viabiliza análise comparativa entre estratégias.

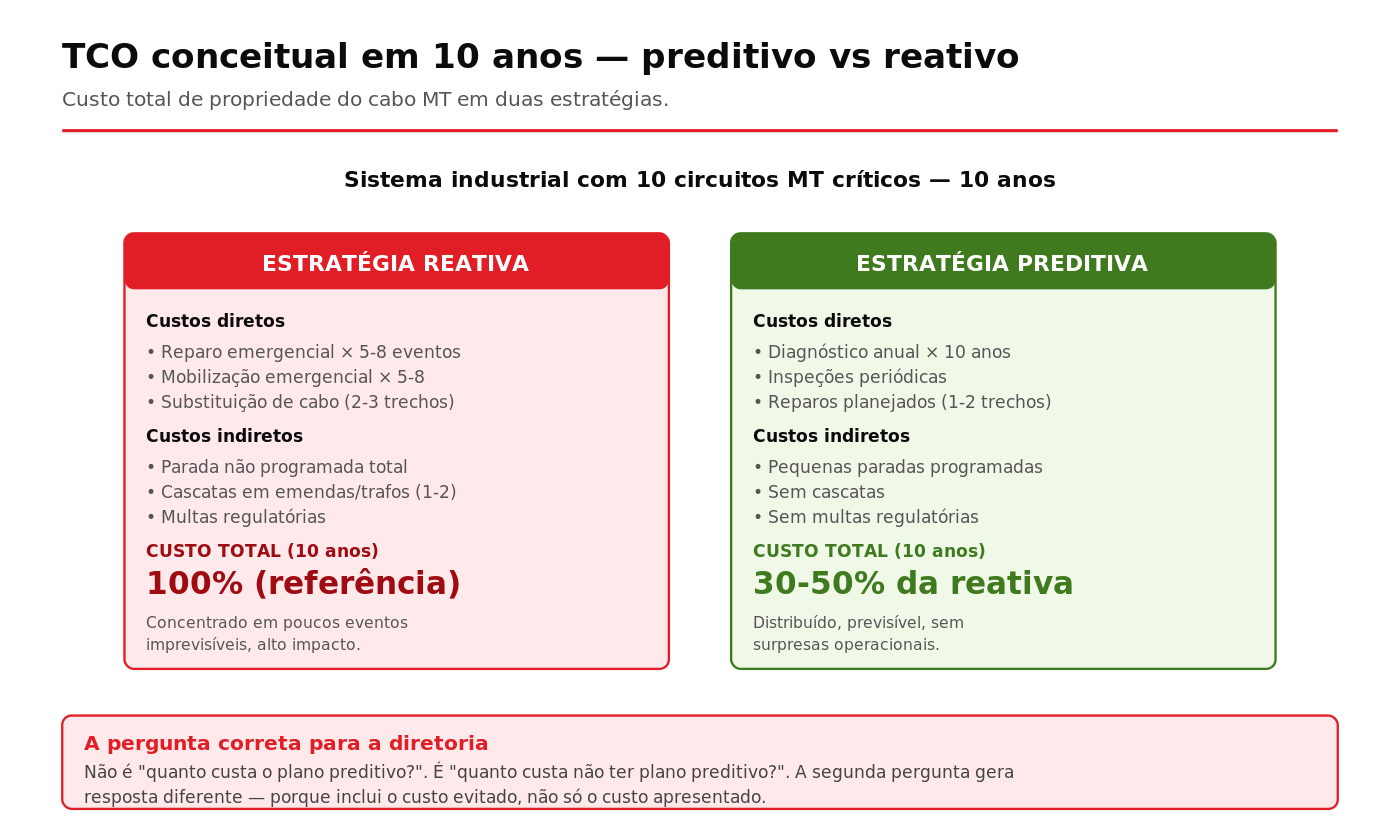

Comparativo de custo total de propriedade entre estratégia preditiva e reativa em sistema MT em 10 anos

Em sistema industrial com 10 circuitos MT críticos ao longo de 10 anos:

Estratégia reativa: tipicamente 5-8 eventos de falha ao longo da década (estatisticamente esperados em sistemas críticos sem manutenção preditiva). Cada evento custa C_repara + custo de parada + eventual cascata. Substituição total de 2-3 trechos de cabo. 1-2 cascatas significativas com dano em transformador. Custo total normalizado: 100% (referência).

Estratégia preditiva: diagnóstico anual em circuitos críticos, inspeções periódicas, reparos planejados em 1-2 trechos identificados como degradados. Sem cascatas (porque há protocolo técnico). Sem multas regulatórias significativas (porque há previsibilidade). Custo total: 30-50% da reativa.

A diferença não é hipotética — é mensurável e replicada em literatura técnica internacional e em casos brasileiros documentados. A questão financeira é, em ativos críticos, decidida.

Como apresentar o cálculo para a diretoria

O argumento financeiro para investir em manutenção preditiva é construído com a fórmula apresentada. Sequência recomendada para apresentação à alta gestão:

Etapa 1: identificar o ativo crítico em análise (circuito específico ou conjunto). Calcular Perda/h baseado em produção atribuível ou em SLA contratual.

Etapa 2: estimar T_parada esperado em diferentes cenários (com contrato, sem contrato, com cascata). Multiplicar pelo Perda/h.

Etapa 3: estimar C_repara e C_cascata com base em literatura ou casos comparáveis.

Etapa 4: calcular custo esperado anual de falha sem plano preditivo (probabilidade × custo).

Etapa 5: comparar com custo de plano preditivo anual.

Etapa 6: apresentar TCO em 10 anos nas duas estratégias.

O argumento racional convence diretoria racional. Em organizações com cultura financeira madura, esse cálculo aprova investimento em manutenção preditiva. Em organizações com cultura focada apenas em custo aparente (preço de capa), o cálculo é frequentemente ignorado — e a próxima falha catastrófica vem para confirmar a tese.

Quando o custo de falha justifica investir mais em manutenção

Análise final:

  • Se Perda/h é muito alta (data center, hospital, indústria de processo contínuo): investimento em preditivo + contrato anual + estoque de materiais é financeiramente óbvio.
  • Se Perda/h é média (indústria de manufatura, usina solar, concessionária): investimento em preditivo é racional, contrato anual é vantajoso.
  • Se Perda/h é baixa (alguns comércios, serviços não-críticos): plano preventivo por calendário pode ser suficiente.

Para a maioria das organizações com ativos MT críticos, a equação financeira favorece manutenção preditiva. O investimento se paga; a única dúvida é em quanto tempo.

Três camadas de custo de falha em cabo subterrâneo MT visível oculto e cascata

Reduza o custo total — fale com a Tecnvolt

Exemplos por setor

Hospital classe A — exemplo conceitual

Cabo MT crítico alimentando bloco cirúrgico. Falha em dia útil normal: cancelamento de 8 cirurgias = perda direta + multa contratual + impacto reputacional + risco regulatório. Custo total estimado por evento: alto. Investimento em plano preditivo anual: fração pequena do custo de um único evento evitado.

Data center tier 3 — exemplo conceitual

Cabo MT alimentando hall principal. Falha por 1 hora = multa SLA proporcional ao volume de transações afetadas + perda de cliente potencial. Em data centers que processam transações financeiras, perda por minuto pode ser muito alta. Plano preditivo se paga em uma única falha evitada.

Indústria petroquímica — exemplo conceitual

Cabo MT alimentando reator químico. Falha por 24 horas: perda total da batelada + reinicialização lenta + eventual liberação ambiental + multa contratual com clientes a jusante. Custo total: muito alto. Em sistemas com múltiplos reatores em série, perda em um afeta toda a cadeia produtiva.

Usina solar fotovoltaica — exemplo conceitual

Cabo MT em rede coletora. Falha por 48 horas em horário de pico solar: perda de geração proporcional à fração de inversores afetada + multa contratual no PPA. Em usinas grandes, perda de 48h pode equivaler a vários meses de custo de plano preditivo.

Concessionária de distribuição — exemplo conceitual

Cabo MT em alimentador urbano. Falha por 6 horas afetando 500 clientes: multa DEC/FEC proporcional + custo de mobilização emergencial + impacto reputacional regional. Acumulado de eventos similares ao longo do ano pode comprometer bônus regulatório.

Sua próxima decisão

Se você quer estimar o custo de uma falha hipotética em seu sistema crítico, ou estruturar análise financeira para apresentar à diretoria: a Tecnvolt pode auxiliar em escopo de consultoria. Para implementação direta de plano preditivo que reduz drasticamente probabilidade de falhas: contrato anual.

Perguntas frequentes (FAQ)

1. Como estimar Perda/h se minha organização não tem cálculo formal? Aproximações: receita anual / horas operacionais anuais (limite superior); ou margem de contribuição perdida por hora (mais preciso); ou custo de matéria-prima desperdiçada por hora de parada em processos contínuos.

2. O custo de cascata realmente acontece, ou é exagero teórico? Real e documentado. CIGRÉ TB 379 traz estatísticas internacionais de cascatas em cabos. Em sistemas brasileiros sem protocolo, é observado regularmente.

3. Como justificar plano preditivo em ativo que nunca falhou? O fato de não ter falhado significa que a hora ainda não chegou — não que não vai chegar. Análise probabilística mostra que ativos não monitorados têm probabilidade crescente de falha com a idade.

4. Vale a pena calcular custo de falha em sistemas pequenos? Sim, mesmo em escala menor. O exercício revela onde a organização está vulnerável e onde investimento marginal em prevenção dá retorno.

5. Como o seguro entra na equação? Seguros cobrem parte do custo direto (camada 1) e às vezes parte do oculto (camada 2). Tipicamente não cobrem cascata totalmente nem intangíveis. Histórico de falhas aumenta prêmio. Seguro complementa preditivo, não substitui.

6. Concessionárias têm fórmula diferente? Conceitualmente similar, com peso maior em multas regulatórias (DEC/FEC) e em impacto reputacional regional. Cálculo específico segue metodologia ANEEL para concessionárias brasileiras.

7. Vale a pena ter cabo de reposição em estoque? Em organizações com múltiplos circuitos MT críticos do mesmo tipo, sim — reduz T_parada do Cenário B para algo próximo do Cenário A. Custo de estoque é fração pequena do benefício.

8. Plano preditivo elimina todas as falhas? Não — reduz drasticamente probabilidade, mas não elimina. Falhas por causa externa (dano mecânico súbito, surto atmosférico severo) podem ocorrer mesmo com plano. O que muda é frequência (rara em vez de comum) e impacto (limitado em vez de cascata).

9. Como medir o custo evitado para mostrar ROI? Comparar histórico de eventos pré-plano com histórico pós-plano. Em organizações com bom registro, a diferença é mensurável em 2-3 anos.

10. Custo intangível pode ser ignorado na análise? Em organizações sem exposição pública significativa, sim — análise quantitativa fica focada em camadas 1-3. Em organizações com forte exposição (públicas, com clientes corporativos sensíveis, com presença em mídia), o intangível precisa entrar na análise.

11. Qual o ponto crítico onde substituição de cabo passa a ser mais econômica que reparos sucessivos? Tipicamente após 3-4 falhas no mesmo circuito em poucos anos, ou quando Tan Delta global indica degradação avançada. Análise técnico-financeira específica por circuito.

12. Como diretoria reage à apresentação do cálculo? Em organizações com cultura financeira madura, reação positiva (decisão racional). Em organizações focadas em corte de custo de curto prazo, pode haver resistência — argumento é didático mas decisão pode levar tempo.

13. Posso fazer o cálculo sozinho ou preciso de consultoria? Cálculo simplificado pode ser feito internamente com a fórmula apresentada. Análise mais sofisticada (incluindo modelagem probabilística) pode beneficiar de apoio especializado.

14. Como integrar essa análise ao orçamento anual? Plano preditivo entra como OPEX previsível e justificável (custo evitado). Vantagem sobre reativo: orçabilidade.

15. A Tecnvolt auxilia nessa análise? Sim, em escopo de consultoria. Estruturação do cálculo, levantamento de dados, simulação de cenários, comparativo de TCO. Resultado: documento defensável para apresentação à diretoria.

// CONTATO

Solicite um Orçamento

A Tecnvolt Engenharia é certificada nas normas ISO 9001, ISO 14001 e ISO 45001

Setores que atendemos na localização de falhas em cabos MT

Indústria

Plantas químicas, alimentícias, metalúrgicas, mineração e petroquímica.

Usinas solares

Cabos MT em redes coletoras e SE elevadora.

Concessionárias

Redes de distribuição MT e subestações dedicadas.

Construtoras

Adequação elétrica e diagnóstico em obras de grande porte.

Hospitais e dados

Continuidade operacional crítica em SE dedicadas.

Portos e terminais

Operação 24/7 e MT em ambientes salinos / agressivos.

// FAQS

Perguntas Frequentes

Em Recife e Região Metropolitana, deslocamos equipe em até 4 horas com agendamento prioritário. Demais capitais do Nordeste em 24 a 48 horas conforme distância e disponibilidade de logística.

Cabos isolados de 1 kV a 36,2 kV em rotina. 69 kV é atendido sob consulta, com avaliação prévia da rota do cabo, terminações e condição da subestação.

TDR (Time Domain Reflectometry), ARM (Arc Reflection Method), Decay e ICE na pré-localização; receptores acústico e eletromagnético no pinpoint. A escolha do método depende do tipo de falha (baixa resistência, alta resistência, intermitente ou evolutiva).

Cabos XLPE, EPR e PILC, em redes subterrâneas, dutos e bandejamentos. Localizamos falhas em corpo de cabo, emendas e terminações.

Sim. A localização é feita com o cabo desenergizado. Coordenamos o desligamento com a equipe de operação do cliente e com a concessionária quando necessário.

Equipe técnica, equipamento BAUR Syscompact 400, deslocamento, ART, laudo técnico assinado com posição da falha, método empregado, profundidade estimada e recomendação de reparo.

A localização e o laudo são entregues pela Tecnvolt. O reparo (emenda nova, troca de trecho) pode ser feito pela equipe do cliente ou contratado em escopo separado.

Sim — locação do BAUR Syscompact 400, com ou sem operador, conforme demanda. Conheça a página de locação do Syscompact 400.

Referências bibliográficas e normativas

  1. ISO 55000/55001/55002 — Gestão de Ativos.
  2. CIGRÉ Technical Brochure 502 — Maintenance and Diagnostic Testing of MV Cables.
  3. CIGRÉ Technical Brochure 379 — Service Experience of HV Cable Systems. Inclui estatísticas internacionais de modos de falha e cascatas.
  4. IEEE Std 400™ — Field Testing of Shielded Power Cable Systems.
  5. IEEE Std 400.2™-2024 — VLF Testing.
  6. IEC 60502-2 — Power cables with extruded insulation.
  7. NEETRAC — Cable Diagnostic Focused Initiative. Georgia Institute of Technology.
  8. EPRI — Relatórios técnicos sobre confiabilidade e custos em sistemas elétricos.
  9. ANEEL — Procedimentos de Distribuição (PRODIST) Módulo 8 — Qualidade da Energia. Referência para cálculo DEC/FEC em concessionárias brasileiras.
  10. SMRP (Society for Maintenance & Reliability Professionals) — Best practices em análise de TCO.
  11. ABRAMAN — Documentos técnicos brasileiros sobre gestão de manutenção.
  12. ABNT NBR 7286/7287 — Cabos de potência com isolação extrudada.
  13. NR-10 — Segurança em Instalações Elétricas.
  14. NR-35 — Trabalho em Altura.
  15. ANSI/NETA ATS e MTS — Acceptance e Maintenance Testing Specifications.
  16. ISO 9001, 14001, 45001 — Sistemas de gestão. Tecnvolt certificada.
  17. Uptime Institute — Padrões de classificação tier para data centers e estatísticas de custos de downtime.
  18. ANS — Resolução normativa sobre indicadores de qualidade em operadoras de saúde.
  19. BAUR GmbH — Application notes técnicas sobre diagnóstico em cabos MT.
  20. Megger Group — Guias técnicos sobre custo de falha em ativos elétricos.

Aviso legal

Conteúdo educativo. Valores apresentados são conceituais — análise específica para sistema real exige cálculo próprio com dados operacionais reais. As referências de custo por setor são faixas amplas baseadas em literatura técnica internacional — variam significativamente por porte, contexto, e criticidade específica do ativo. Análise financeira para tomada de decisão deve ser feita por profissional qualificado.

Tecnvolt Engenharia — análise de custo de falha em cabos subterrâneos de média tensão. Três camadas de custo: visível (na fatura), oculto (parada, perdas indiretas), cascata (efeitos secundários, multas, danos a outros ativos). Fórmula conceitual: CUSTO TOTAL = C_repara + (T_parada × Perda/h) + C_cascata + C_intangível. Referências por setor: hospitais classe A, data centers tier 3/4, indústria petroquímica e metalúrgica, portos e terminais, usinas solares, concessionárias de distribuição. Quatro cenários de tempo de parada por estratégia de contrato. Mecânica da cascata de danos (multiplicador 3-15x conforme CIGRÉ TB 379). TCO conceitual em 10 anos: preditiva em torno de 30-50% da reativa em sistemas críticos. Argumento financeiro para apresentar plano preditivo à diretoria. Atendimento em indústrias, usinas solares, concessionárias, hospitais, data centers, portos, terminais portuários, construtoras. Recife/PE com cobertura prioritária no Nordeste. Conformidade ISO 55000, IEEE 400.2, CIGRÉ TB 502/379, ANSI/NETA, NR-10, NR-35, ISO 9001/14001/45001. Autor técnico: Raphael Leite Menezes Santos, Engenheiro Eletricista — Especialista em Sistema Elétrico de Potência.
