Conexão à rede da usina solar e requisitos do PRODIST e Procedimentos de Rede
A conexão à rede é a etapa final, com o agente, para a operação comercial.

De nada adianta uma usina solar comissionada e pronta se ela não puder injetar energia na rede. A conexão é a etapa final do caminho — aquela em que o agente da rede entra em cena para autorizar a operação comercial. É um processo formal, com requisitos técnicos a cumprir e documentos a apresentar, e seguir esse caminho corretamente é o que evita que a usina fique pronta, mas parada, esperando liberação.

Este artigo encerra os temas operacionais da série técnica sobre comissionamento de usinas solares. Aqui tratamos da conexão à rede: como é o processo, quais requisitos técnicos a usina precisa atender e que documentação o agente exige para emitir o parecer e liberar a operação.

Por Raphael Leite Menezes Santos — Especialista em Sistema Elétrico de Potência · Tecnvolt Engenharia · Tempo de leitura: 13–17 min

Resumo técnico

O processo de conexão segue uma sequência: ensaios aprovados, vistoria da distribuidora, parecer de acesso, energização e operação comercial. Os requisitos técnicos incluem proteções e anti-ilhamento, qualidade de energia, suporte à rede quando exigido e sistema de medição aprovado. A documentação para o agente reúne relatórios, as-built, ART e o atendimento às exigências. Tudo segue o PRODIST / Procedimentos de Rede e os requisitos da distribuidora; confirme sempre a edição vigente.

Quero conectar minha usina solar à rede com a Tecnvolt

1. O processo de conexão

A conexão à rede não é um ato único, mas uma sequência de etapas conduzida junto ao agente da rede.

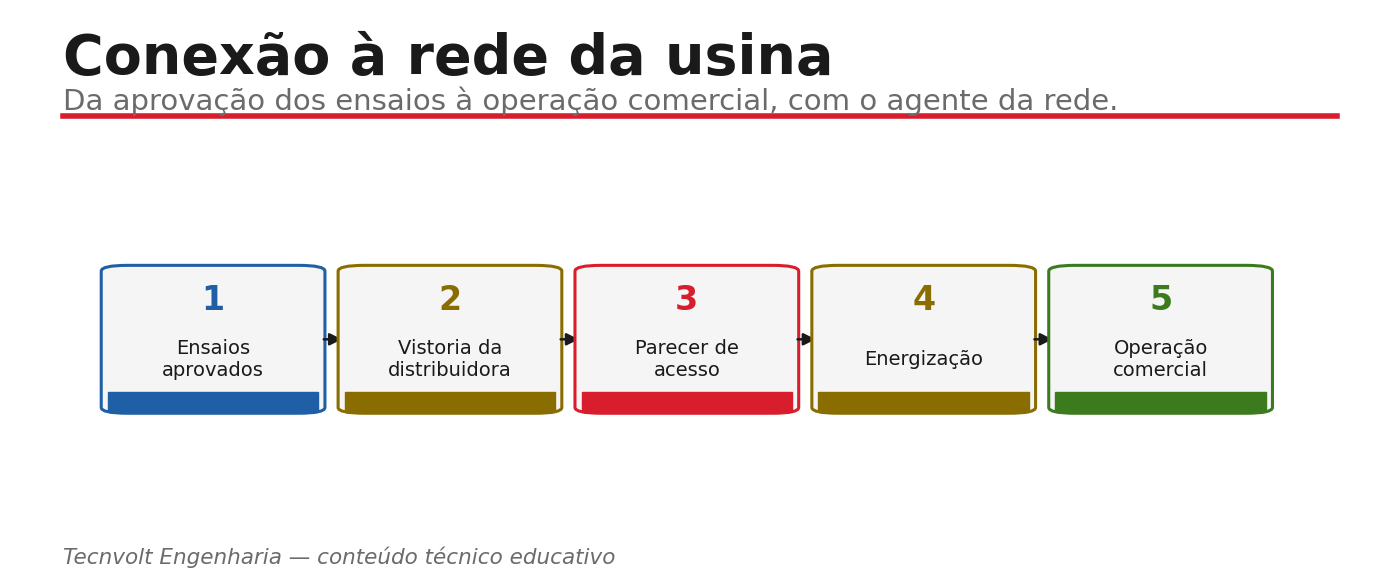

Conexão à rede: ensaios aprovados, vistoria, parecer, energização e operação
Conexão à rede: ensaios aprovados → vistoria → parecer → energização → operação.

O caminho começa com os ensaios aprovados — o comissionamento concluído e documentado. Em seguida vem a vistoria da distribuidora, que verifica, em campo, se a instalação atende aos requisitos. Aprovada a vistoria, a distribuidora emite o parecer de acesso, o documento que autoriza a conexão. Só então ocorre a energização e, por fim, a operação comercial, quando a usina passa a injetar energia de forma regular. Cada etapa depende da anterior, e qualquer pendência trava o avanço — por isso a organização prévia faz tanta diferença no prazo.

2. Requisitos técnicos

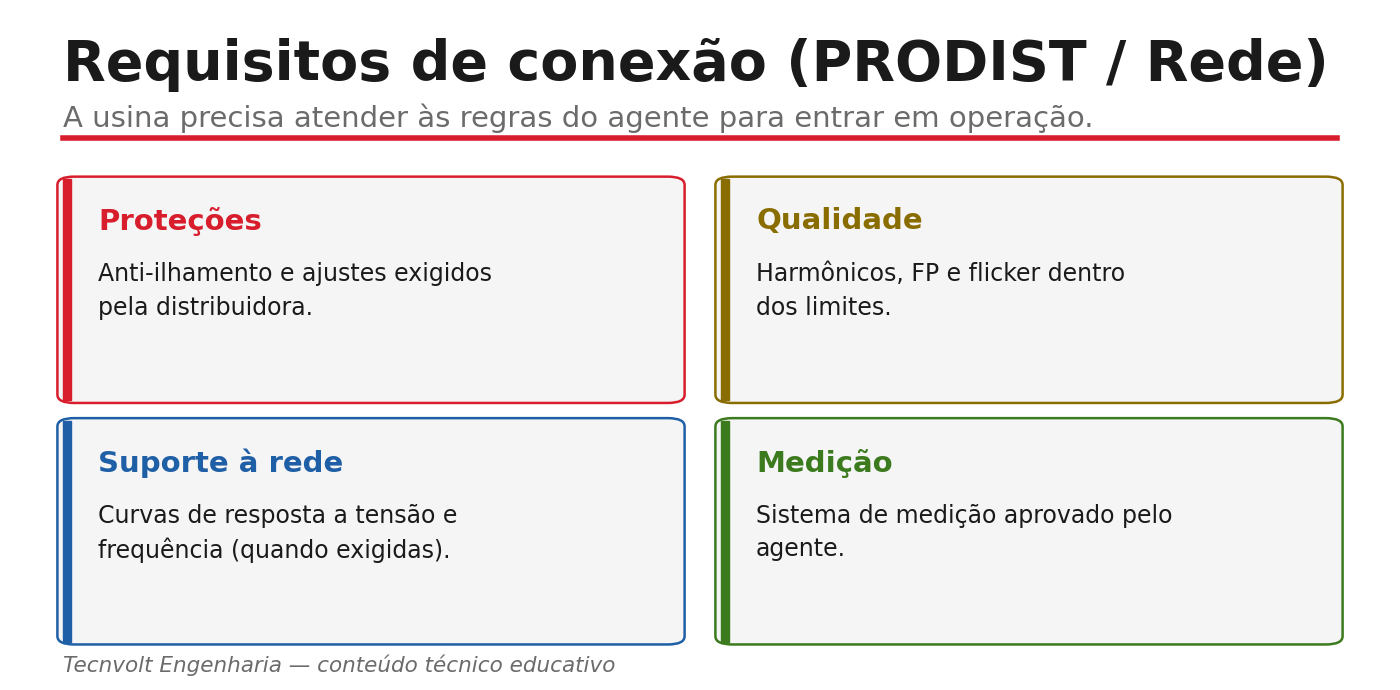

Requisitos de conexão segundo o PRODIST e os Procedimentos de Rede
Requisitos de conexão (PRODIST/Procedimentos de Rede).

Para conectar, a usina precisa atender a um conjunto de requisitos técnicos definidos pelo PRODIST / Procedimentos de Rede e pela distribuidora. As proteções e a função de anti-ilhamento garantem que a usina se desconecte adequadamente diante de faltas e que não energize um trecho da rede que deveria estar desligado. A qualidade de energia (harmônicos, flicker, fator de potência) deve estar dentro dos limites. O suporte à rede — resposta a tensão e frequência — é exigido conforme o porte e a conexão. E o sistema de medição precisa estar aprovado segundo as regras do agente. O atendimento a esses requisitos é justamente o que a vistoria verifica. Confirme sempre a edição vigente das normas e os critérios específicos da distribuidora.

3. Documentação para o agente

Boa parte do que define a velocidade da conexão está na documentação apresentada ao agente. Ela reúne os relatórios de ensaio do comissionamento, o as-built (o projeto como efetivamente construído), a ART (Anotação de Responsabilidade Técnica) e as evidências de atendimento às exigências do agente.

Essa documentação é o que permite ao agente confirmar, no papel, que a usina cumpre os requisitos verificados na vistoria — e dar prosseguimento ao parecer e à energização. Uma documentação completa e organizada reduz idas e vindas, antecipa a vistoria e acelera a operação comercial. Como as exigências variam conforme o agente e o tipo de conexão, confirme sempre a edição vigente das normas e os requisitos específicos da distribuidora e, quando aplicável, do ONS.

Princípio orientador

Trate a conexão como um processo encadeado e documental: ensaios aprovados, vistoria, parecer, energização e operação. Atenda antecipadamente aos requisitos técnicos e organize a documentação — relatórios, as-built e ART — antes da vistoria. É a preparação que evita que a usina fique pronta, mas parada.

Aviso técnico

A vistoria e a energização da conexão ocorrem com a usina apta a operar — strings podem estar energizadas sempre que há sol — e com alta tensão na subestação. Devem ser conduzidas por profissional habilitado e autorizado, com treinamento de SEP, seguindo a NR-10, com desenergização, bloqueio, teste de ausência de tensão e aterramento quando aplicável, e conforme os procedimentos da concessionária.

Falar com um especialista em conexão de usina solar à rede

Como a Tecnvolt Engenharia executa esse serviço

A Tecnvolt Engenharia apoia a conexão de usinas solares à rede: organização dos ensaios aprovados, preparação para a vistoria da distribuidora, atendimento aos requisitos técnicos (proteções, anti-ilhamento, qualidade de energia, suporte à rede e medição) e montagem da documentação para o agente — relatórios, as-built e ART —, acompanhando até a energização e a operação comercial. Atuamos em campo na região Nordeste, em usinas e geração distribuída.

Solicitar apoio na conexão de usina solar à rede

Perguntas frequentes

Como é o processo de conexão à rede?

É uma sequência: ensaios aprovados (comissionamento concluído), vistoria da distribuidora, parecer de acesso, energização e operação comercial. Cada etapa depende da anterior, e pendências travam o avanço.

Quais requisitos a usina precisa atender?

Proteções e anti-ilhamento, qualidade de energia dentro dos limites, suporte à rede quando exigido e sistema de medição aprovado, conforme o PRODIST / Procedimentos de Rede e a distribuidora. Confirme sempre a edição vigente.

O que é o parecer de acesso?

É o documento que a distribuidora emite, após a vistoria, autorizando a conexão da usina à rede. Sem ele, não se prossegue para a energização e a operação comercial.

Quem aprova a conexão?

A distribuidora (agente da rede), por meio da vistoria e do parecer de acesso, conforme o PRODIST / Procedimentos de Rede e, quando aplicável, os requisitos do ONS. Confirme sempre os critérios específicos do agente.

Referências técnicas

  1. PRODIST (ANEEL) — requisitos de acesso e conexão.
  2. Procedimentos de Rede / ONS — quando aplicável.
  3. Requisitos da distribuidora — vistoria e parecer de acesso.

As normas são citadas pelo escopo. Confirme sempre a edição vigente junto à fonte oficial e às exigências do agente da rede.
