ANSI/NETA MTS vs. ATS: aceitação versus manutenção em cabos de potência — guia técnico

Duas normas complementares da InterNational Electrical Testing Association. ATS para comissionamento, MTS para manutenção — saiba quando usar cada uma e como elas se integram com a IEEE 400.2-2024.

Em qualquer especificação técnica formal de ensaio em cabos de média e alta tensão, três famílias de norma aparecem com frequência: IEEE 400.2-2024 (guia VLF), IEC 60270 (descargas parciais) e o par ANSI/NETA ATS / MTS. Esta última, da InterNational Electrical Testing Association, organiza de forma sistemática os procedimentos de teste para todo o sistema elétrico de potência — não só cabos, mas também transformadores, disjuntores, geradores, painéis e sistemas de proteção.

O par ATS / MTS divide o universo dos ensaios em dois momentos: ATS (Acceptance Testing Specifications) para equipamento novo, antes da energização; MTS (Maintenance Testing Specifications) para equipamento em operação, em manutenção periódica. Este artigo explica como aplicar cada uma em cabos MT, sua relação com a IEEE 400.2-2024 e como construir um programa de ensaios consistente.

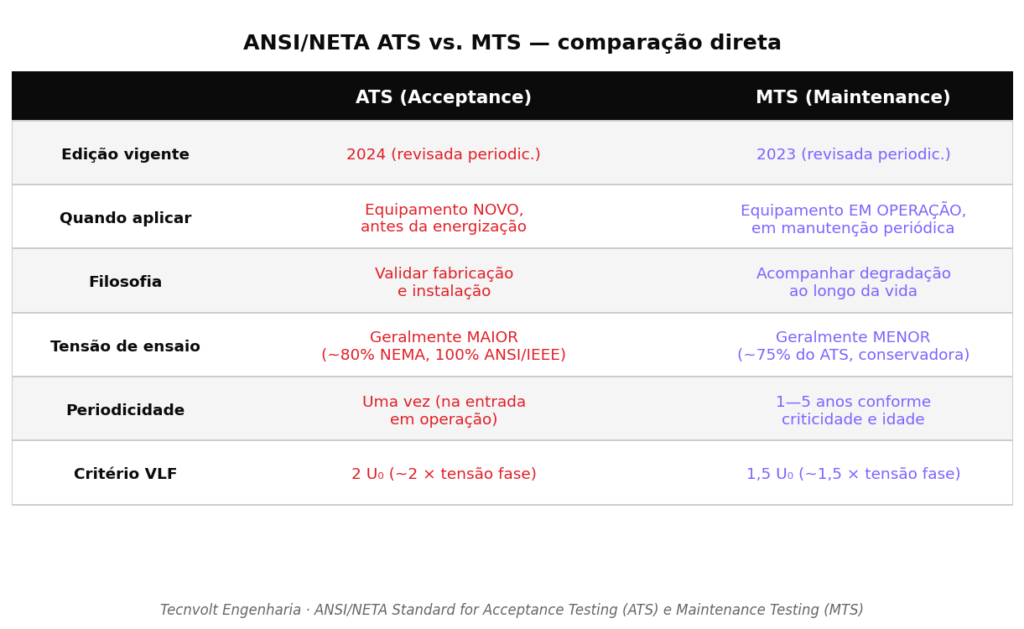

Tabela comparativa entre ANSI/NETA ATS (Acceptance Testing Specifications) e MTS (Maintenance Testing Specifications) para cabos de potência: quando aplicar, filosofia, tensão de ensaio, periodicidade

ATS, MTS e a integração com IEEE 400.2

1. O que é a NETA

A InterNational Electrical Testing Association (NETA) é uma organização técnica norte-americana fundada em 1972 que certifica empresas e profissionais de ensaios elétricos de campo. Publica três conjuntos principais de especificações: ATS (Acceptance Testing Specifications), MTS (Maintenance Testing Specifications) e ETT (Electrical Test Technician Certification). ATS e MTS são revisadas a cada 2-4 anos; a edição vigente do ATS é a de 2024 e do MTS a de 2023. Embora norte-americanas, são amplamente adotadas no Brasil em projetos industriais, datacenters, usinas e em contratos com empresas multinacionais.

2. ATS — Acceptance Testing

O ATS define os ensaios a serem feitos em equipamento novo, antes da entrada em operação. Para cabos MT extrudados, prescreve uma combinação de:

  • Continuidade elétrica em todas as fases e blindagens
  • Resistência de isolação com megôhmetro CC (apenas como referência, não como critério final)
  • Hi-Pot VLF ou AC ressonante na tensão de aceitação, conforme tabelas que convergem com IEEE 400.2-2024 (tipicamente 2 U₀ em RMS para extrudados)
  • Tangente Delta ou MWT — recomendado mas não obrigatório, dependendo da criticidade
  • PD opcional em cabos críticos

O critério principal é binário: o cabo aguentou a tensão de aceitação? Aprovado. Não aguentou? Reprovado e devolvido ao fornecedor ou instalador.

3. MTS — Maintenance Testing

O MTS define os ensaios a serem feitos em equipamento em operação, em ciclos de manutenção periódica. Para cabos MT, a periodicidade recomendada depende da criticidade da carga e da idade da instalação — tipicamente 1 a 5 anos. A bateria de ensaios é similar ao ATS, mas com tensões de plateau menores (geralmente 1,5 U₀ em RMS) — conservadoras para não agredir cabos já envelhecidos.

A grande diferença filosófica: enquanto o ATS valida fabricação e instalação (“o cabo está apto a operar?”), o MTS acompanha a degradação (“como a condição evoluiu desde o último ensaio?”). Por isso o MTS dá maior peso ao diagnóstico contínuo via Tan δ — o número absoluto é menos importante que a tendência ao longo de múltiplos ensaios.

4. Convergência com IEEE 400.2-2024

Historicamente houve divergências menores entre as tensões prescritas pela NETA e pela IEEE para ensaios de cabos. A edição vigente da IEEE 400.2-2024, com sua unificação em RMS e tabelas separadas por tipo de isolação, alinha-se quase totalmente com NETA ATS-2024 e MTS-2023. Na prática brasileira, especificar “ensaio VLF conforme IEEE 400.2-2024” ou “conforme NETA MTS-2023” entrega procedimentos virtualmente idênticos para cabos MT extrudados.

5. Vantagens de seguir NETA além de IEEE

NETA cobre o sistema completo, não apenas cabos. Para um projeto industrial ou datacenter onde se quer abordagem unificada — cabos + transformadores + disjuntores + relés + painéis —, NETA dá um framework consistente, com bateria de ensaios cruzados (resistência de aterramento, polarização e índice DC, fator de potência, etc.) integrada. IEEE 400.2-2024 fica como referência específica para a parte de VLF nos cabos.

6. Quem certifica os laudos NETA

NETA mantém um programa de certificação de empresas (NETA Accreditation) e certificação individual de técnicos (NETA Levels I-IV). Laudos emitidos por empresas certificadas têm peso técnico e auditorial maior — exigência comum em contratos com multinacionais e em projetos com financiamento internacional (BID, IFC, etc.). No Brasil, a certificação NETA é menos comum, mas especificar “ensaios conforme NETA ATS/MTS” nos contratos é cada vez mais frequente.

7. Frequência recomendada de MTS por aplicação

Datacenters e plantas críticas 24/7: a cada 1-2 anos.

Indústria pesada (química, metalurgia, mineração): a cada 2-3 anos.

Usinas solares e eólicas: a cada 2-3 anos, alinhado com manutenções dos inversores/aerogeradores.

Concessionárias de distribuição: a cada 3-5 anos por trecho, conforme planejamento da empresa.

Hospitais: a cada 1-2 anos para circuitos críticos, 3 anos para periféricos.

A periodicidade pode ser ajustada para mais frequente em ativos antigos (15+ anos) ou em redes com histórico de falhas recentes.

8. O que esperar de um laudo NETA

Um laudo de ensaio conforme NETA traz, por norma, mais do que apenas o resultado: inclui histórico comparativo com ensaios anteriores (se disponíveis), análise de tendência, classificação de condição, recomendação de próximo intervalo de ensaio, e plano de ação prioritizado quando há trechos críticos. Esse formato é mais útil para gestores de ativos que precisam justificar orçamentos de manutenção do que um laudo simples “passou/falhou”.

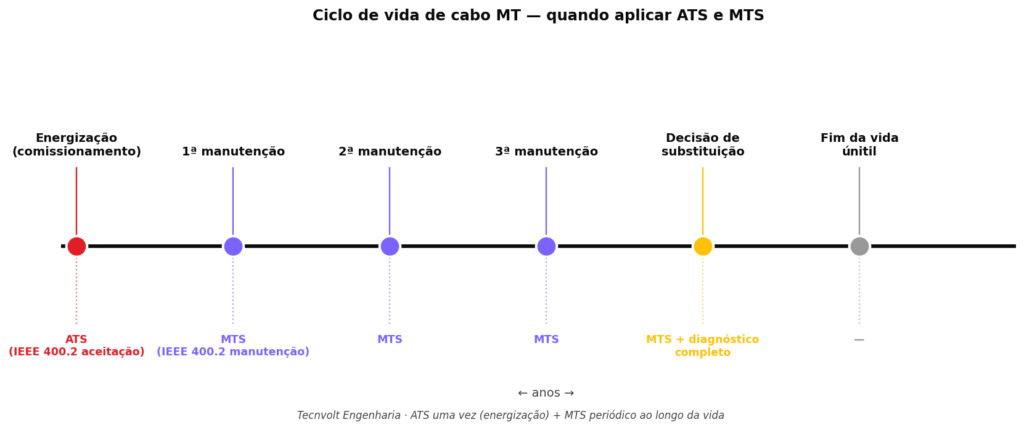

Linha do tempo do ciclo de vida de cabo de média tensão mostrando quando aplicar ANSI/NETA ATS (energização inicial) e MTS (manutenções periódicas a cada 1-5 anos)

Resumo prático: ATS ou MTS no seu projeto

  • ATS-2024: equipamento NOVO, antes da energização — tensão de aceitação (2 U₀ RMS em cabos extrudados)
  • MTS-2023: equipamento EM OPERAÇÃO, manutenção periódica — tensão conservadora (1,5 U₀ RMS)
  • Convergência: tensões NETA ≈ IEEE 400.2-2024 — frameworks compatíveis
  • NETA cobre o sistema completo: cabos + trafos + disjuntores + relés + painéis
  • Periodicidade MTS: 1-2 anos (crítico), 2-3 anos (industrial), 3-5 anos (concessionária)
  • Laudo NETA: histórico, tendência, classificação e plano de ação — mais útil que “passou/falhou”

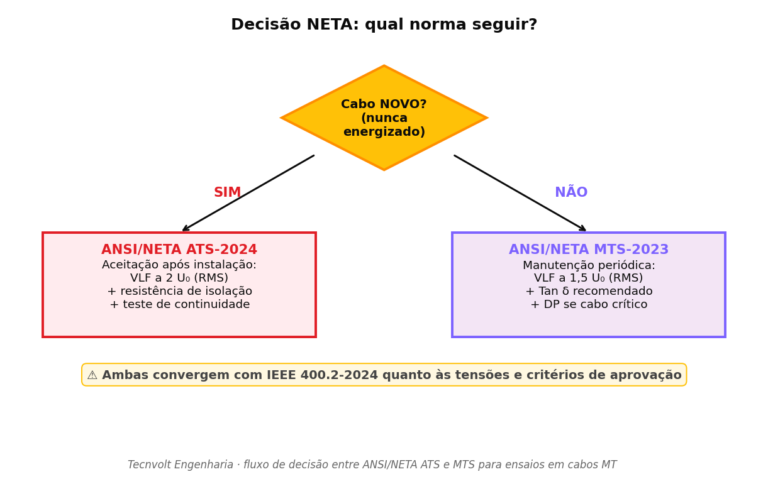

Fluxograma de decisão entre ANSI/NETA ATS e MTS para cabos MT: se cabo novo aplicar ATS-2024 com VLF a 2 U₀, se cabo em operação aplicar MTS-2023 com VLF a 1,5 U₀

Ensaios NETA-compatíveis com a Tecnvolt

A Tecnvolt Engenharia executa ensaios em cabos MT seguindo simultaneamente IEEE 400.2-2024 e ANSI/NETA ATS-2024 / MTS-2023 — frameworks compatíveis que entregam laudos válidos para auditoria nacional e internacional. Para clientes industriais multinacionais, datacenters e projetos com financiamento externo, especificar “ensaio VLF conforme IEEE 400.2-2024 e NETA MTS-2023” é o padrão recomendado.

Cada laudo entregue traz histórico comparativo com ensaios anteriores (quando disponíveis), análise de tendência, classificação de condição segundo critérios NEETRAC e recomendação de próximo intervalo. ART, CREA-PE e estrutura compatível com auditoria NETA. Conheça nossos ensaios VLF.
