A energização de uma usina solar é o momento em que tudo o que foi verificado e ensaiado passa a estar sob tensão. Não é um acionamento qualquer: é um evento planejado, executado em ordem controlada, em que cada etapa só avança depois que a anterior é confirmada. Energizar fora de sequência, ou sem as verificações intermediárias, transforma um procedimento seguro em risco real para pessoas e equipamentos.
Este artigo faz parte da série técnica sobre comissionamento de usinas solares. Aqui tratamos da energização e da sequência de comissionamento: por que a ordem importa, o que verificar a cada passo e como ocorre a primeira injeção na rede, em rampa controlada e devidamente registrada.
Por Raphael Leite Menezes Santos — Especialista em Sistema Elétrico de Potência · Tecnvolt Engenharia · Tempo de leitura: 13–17 min
Resumo técnico
A energização segue da rede para a usina: subestação, tronco de média tensão, inversores e strings. A ordem importa porque cada etapa cria as condições da seguinte. A cada passo verificam-se tensões, fases, sincronismo e proteções, e os aterramentos temporários são retirados na sequência correta. A primeira injeção é feita em rampa controlada, com observação do comportamento da usina e registro. Tudo deve seguir a NR-10 (e SEP) e os procedimentos da concessionária; confirme sempre a edição vigente.
Quero energizar minha usina solar com a Tecnvolt

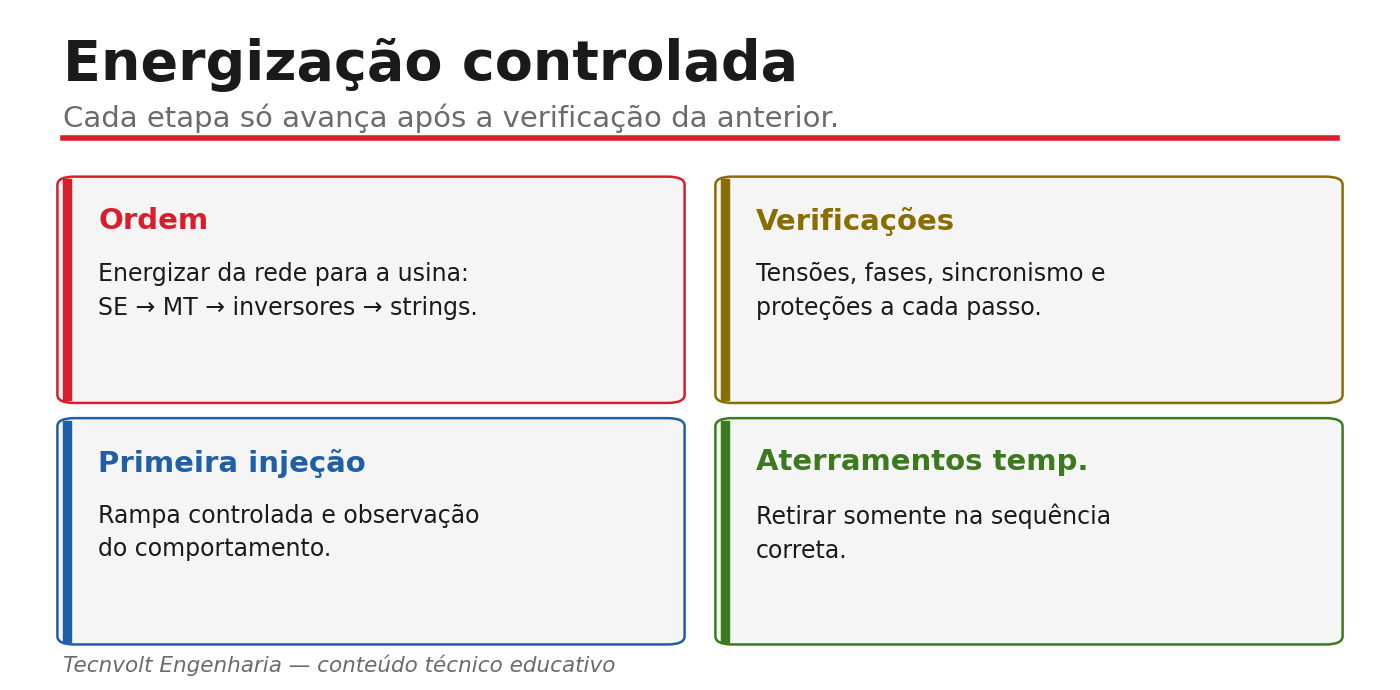

1. Por que a ordem importa
Energizar uma usina não é apertar um botão: é avançar por uma sequência em que cada etapa prepara a seguinte.

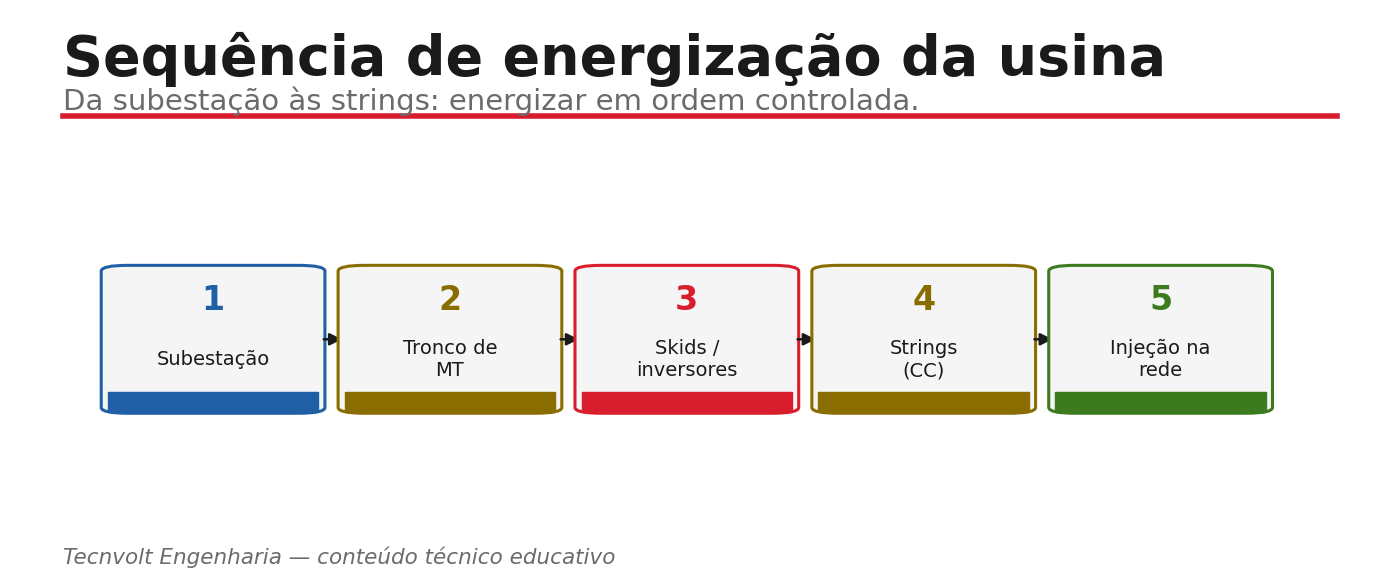

A regra geral é energizar da rede para a usina: primeiro a subestação, depois o tronco de média tensão que distribui pela planta, em seguida os inversores e, por fim, as strings. Essa ordem importa porque cada etapa estabelece a referência e as condições para a próxima — a subestação precisa estar energizada e estável antes de levar tensão à média tensão, e os inversores precisam de tensão de rede de referência antes de processar o lado CC. Inverter a ordem cria condições inseguras e pode danificar equipamentos. Por isso a sequência é definida em procedimento e seguida passo a passo, conforme a NR-10 e os procedimentos da concessionária.
2. Verificações a cada passo

A energização controlada se sustenta nas verificações feitas a cada passo. Após energizar cada trecho, confirmam-se as tensões (valor e equilíbrio), a sequência de fases, o sincronismo onde aplicável e a atuação correta das proteções. Só com essas confirmações se autoriza o avanço para a etapa seguinte.
Um ponto sensível é a retirada dos aterramentos temporários usados durante a construção e os ensaios: eles protegem a equipe enquanto o trecho está desenergizado, mas precisam ser removidos na sequência correta, no momento certo, antes de energizar cada parte — e nunca antes do previsto. O controle desses aterramentos é parte central da segurança da energização e segue a NR-10 e SEP.
3. Primeira injeção
Com a usina energizada e os inversores prontos, ocorre a primeira injeção de energia na rede. Ela é feita em rampa controlada: a potência sobe gradualmente, em vez de ir direto ao máximo, permitindo observar como a usina se comporta — estabilidade de tensão e frequência, resposta dos inversores, atuação das proteções e ausência de alarmes anormais.
Durante e após a primeira injeção, a equipe faz a observação do comportamento da planta e o registro de tudo o que foi feito e medido. Esse registro integra o dossiê de comissionamento e serve de referência para a operação. A energização e a primeira injeção devem seguir os procedimentos de operação da concessionária; confirme sempre a edição vigente das normas e as exigências do agente.
Princípio orientador
Energize da rede para a usina, em ordem, sem pular etapas: cada trecho só é liberado depois de verificadas tensões, fases, sincronismo e proteções. Controle a retirada dos aterramentos temporários e faça a primeira injeção em rampa, observando e registrando — a segurança da energização está na disciplina da sequência.
Aviso técnico
A energização envolve tensões CC e CA perigosas — strings podem estar energizadas sempre que há sol — e alta tensão na subestação. Deve ser executada por profissional habilitado e autorizado, com treinamento de SEP, seguindo a NR-10, com desenergização, bloqueio, teste de ausência de tensão e aterramento quando aplicável, e conforme os procedimentos da concessionária.
Falar com um especialista em energização de usina solar
Como a Tecnvolt Engenharia executa esse serviço
A Tecnvolt Engenharia conduz a energização e a sequência de comissionamento de usinas solares: energização controlada da subestação ao lado CC na ordem correta, verificação de tensões, fases, sincronismo e proteções a cada passo, controle da retirada dos aterramentos temporários e acompanhamento da primeira injeção em rampa — consolidando tudo em dossiê com ART. Atuamos em campo na região Nordeste, em usinas e geração distribuída.
Solicitar energização de usina solar
Perguntas frequentes
Em que ordem se energiza a usina?
Da rede para a usina: primeiro a subestação, depois o tronco de média tensão, em seguida os inversores e por fim as strings. Cada etapa cria as condições da seguinte, por isso a ordem é definida em procedimento.
O que verificar a cada etapa?
As tensões (valor e equilíbrio), a sequência de fases, o sincronismo onde aplicável e a atuação correta das proteções. Só com essas confirmações se autoriza o avanço para o próximo trecho.
Como é a primeira injeção na rede?
É feita em rampa controlada: a potência sobe gradualmente, com observação do comportamento da usina (estabilidade, resposta dos inversores, proteções) e registro de tudo, integrando o dossiê de comissionamento.
Quando retirar os aterramentos temporários?
Na sequência correta, no momento certo, imediatamente antes de energizar cada parte e nunca antes do previsto. Eles protegem a equipe enquanto o trecho está desenergizado, conforme a NR-10 e SEP.
Referências técnicas
- IEC 62446 — Comissionamento, documentação e inspeção de sistemas fotovoltaicos.
- NR-10 — Segurança em instalações e serviços em eletricidade (e SEP).
- Procedimentos de operação da concessionária — energização e conexão.
As normas são citadas pelo escopo. Confirme sempre a edição vigente junto à fonte oficial e às exigências do agente da rede.
