Energizar um cabo recém-instalado sem ensaio de aceitação é apostar na perfeição da instalação. O ensaio VLF de aceitação (comissionamento) verifica a integridade do cabo novo antes da operação, flagrando defeitos de instalação — emendas, terminações, danos de puxamento — enquanto a correção ainda é barata. Este artigo trata do procedimento, dos níveis de tensão (IEEE 400.2) e do valor da linha de base.
Por Raphael Leite Menezes Santos — Especialista em Sistema Elétrico de Potência · Tecnvolt Engenharia (Recife/PE)

Resumo. Descreve-se o ensaio VLF de aceitação: por que defeitos de instalação dominam as falhas precoces, a sequência de comissionamento (inspeção, ensaio de capa, VLF withstand, tangente delta de base, liberação), os níveis de tensão de aceitação conforme IEEE 400.2 e o valor da linha de base para a vida do ativo.

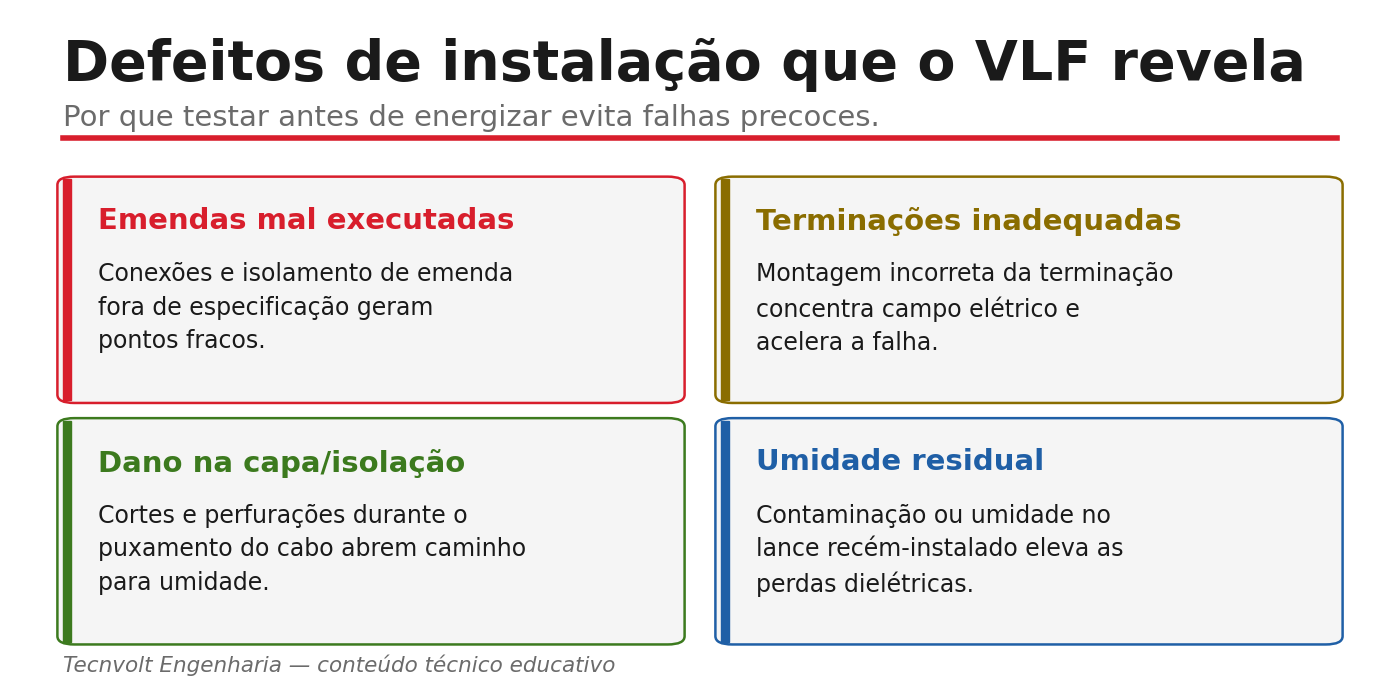

A maioria das falhas precoces em cabos de MT não vem do cabo fabril, mas da instalação: emendas e terminações montadas em campo, danos na capa durante o puxamento, umidade residual, raios de curvatura excedidos. Esses defeitos podem não se manifestar de imediato, mas reduzem a vida útil e levam à falha em operação — quando o custo é muito maior. O ensaio de aceitação submete o cabo a uma tensão superior à de operação por tempo definido: se houver um defeito grave, ele se manifesta de forma controlada, e não sob carga.

A IEEE 400.2 define níveis de tensão de ensaio em múltiplos de U0 (tensão fase-terra), com valores mais elevados para comissionamento/aceitação do que para manutenção, justamente para revelar defeitos de instalação com margem. Os valores exatos por classe de tensão e o tempo de aplicação são definidos pela norma e pela especificação do projeto — e devem ser consultados na edição vigente, sem generalização.

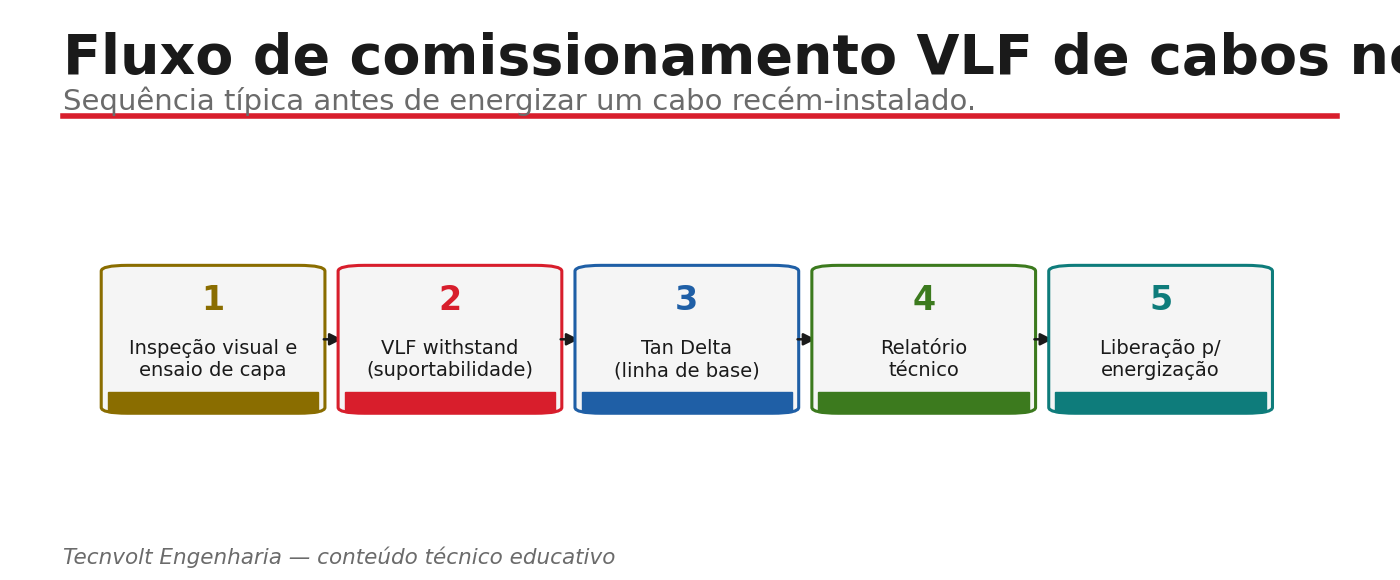

Após a inspeção visual e o ensaio de capa (sheath test, quando aplicável), aplica-se o VLF withstand no nível de aceitação. Uma medição de tangente delta inicial cria a linha de base da condição “zero hora”. Tudo é consolidado em relatório que sustenta a liberação para energização.
Vai energizar um cabo novo? A Tecnvolt executa o ensaio VLF de aceitação com diagnóstico.

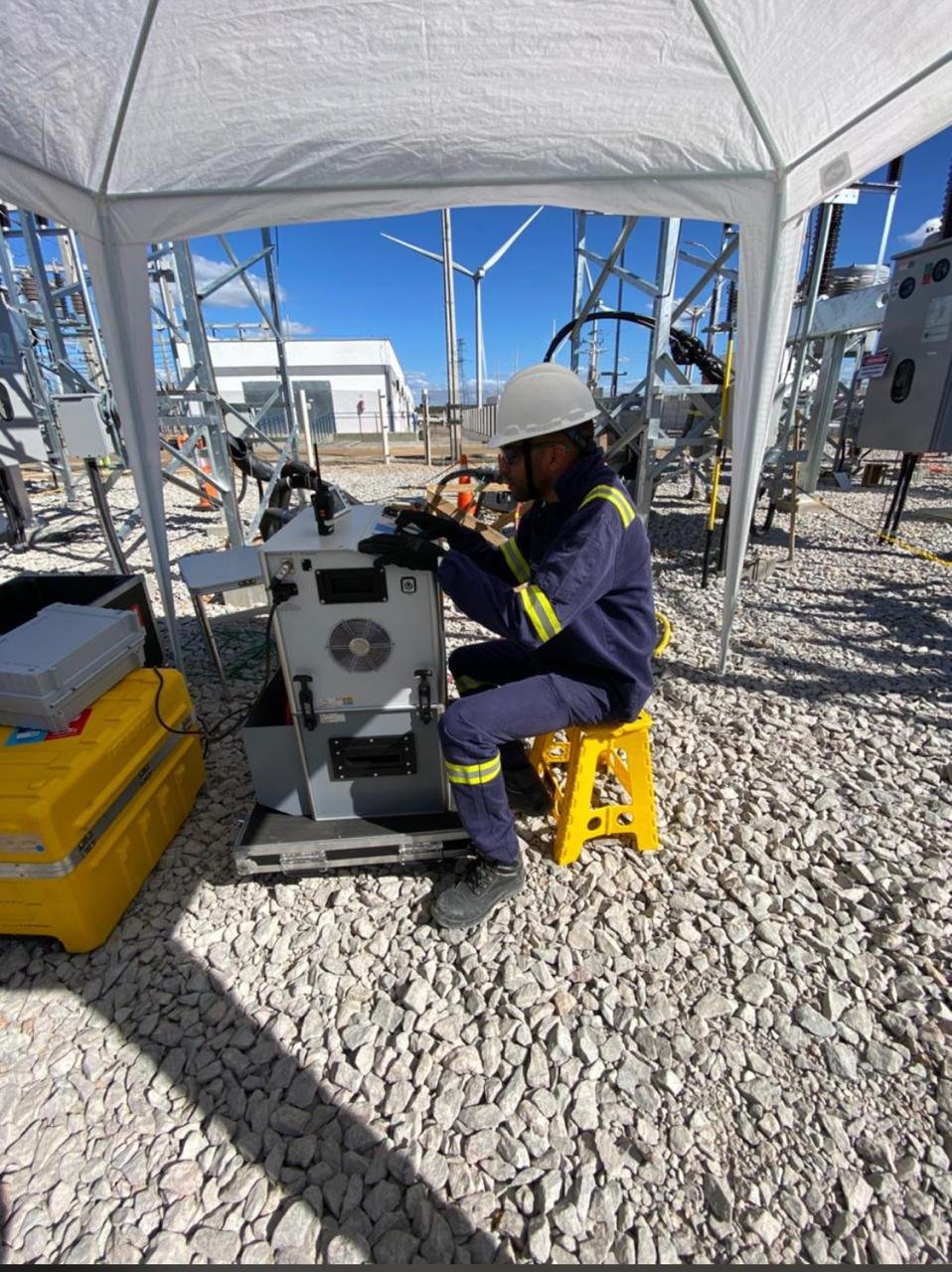

Falar com um especialista no WhatsAppO ensaio de aceitação é especialmente relevante em obras de grande porte — subestações, ampliações industriais, parques solares e eólicos com longos lances coletores — onde costuma ser exigência contratual e proteção para instalador, integrador e proprietário. Em todos os casos, validar antes de energizar evita falhas precoces e protege o investimento.
O maior legado do comissionamento não é só o “aprovado”, mas a linha de base: o registro da tangente delta e do estado do cabo no início da vida. Com ela, cada ensaio futuro vira uma comparação (a tan δ subiu? o tip-up cresceu?), em vez de uma leitura sem contexto. Documentar bem o comissionamento é um investimento em toda a vida do ativo.
A Tecnvolt, empresa de engenharia elétrica de Recife/PE com atuação no Nordeste, executa o ensaio VLF de aceitação com planejamento de segurança, registra a linha de base de tangente delta e entrega relatório que documenta a liberação do cabo, conforme IEEE 400.2.
Sua obra precisa de comissionamento de cabos? Fale com a equipe da Tecnvolt.
Agendar um diagnóstico elétricoEm geral sim. A IEEE 400.2 prevê níveis (em múltiplos de U0) mais elevados para comissionamento, para revelar defeitos de instalação com margem.
Esse é um de seus principais objetivos: revelar emendas/terminações mal executadas, danos na capa e umidade residual antes da energização.
Sim. A medição inicial cria a linha de base, tornando cada ensaio futuro uma comparação útil.
A IEEE 400.2 (VLF) e a IEEE 400 (ensaios de campo em cabos blindados); consulte a edição vigente.
Referências indicadas por título/escopo. Confirme a edição vigente na fonte oficial.
